房地產銷售客戶管理軟件在合同方面的功能
房地產管理軟件利用新的信息化管理工具,將項目現場信息數據集中化管理、各類事務信息及時提交與處理,管理層也能及時了解各管理處各事務的處理情況與客戶的意見,在不斷提升服務質量與水平的同時提升公司的品牌,不斷提升公司在市場上品牌爭力,為公司不斷開發新項目提供優質的售后服務口碑和強大的客戶資源庫。
合同執行

在合同的執行過程中,經常會出現由于設計變更、現場簽證或其他原因需要對原合同進行調整,而且同一個合同還可能需要多次調整。這些需求,在系統中都有體現。
合同執行完成后,就可以進行合同結算,為了更精確體現合同的執行進度,可以對合同進行部分結算,以體現階段性執行成果。
合同執行模塊包括合同變更、變更查詢、結算錄入、結算拆分和結算查詢六大功能。
1、 合同變更
a) 引起合同變更的主要有設計變更、現場簽證和其它調整。設計變更是指在合同執行過程中由于設計局部調整而發生的合同變更;現場簽證是指在施工過程過程施工單位或開發商監理發現局部問題而引起的合同調整。
b) 合同的每一次變更都在系統中錄入合同調整單,主要內容包括:調整單號、合同調整類型、調整提出時間、調整金額、調整原因、調整金額性質、歸屬費用項目等信息。
c) 合同的每一次變更都會對動態成本產生影響。
2、 變更查詢
a) 可以使用查詢方案對特定工程下所有合同調整單信息進行條件查詢。
3、 結算錄入
a) 當合同執行完成或到一定階段時就可以進行全部結算或部分結算。結算的過程如下:選擇預進行結算的合同,錄入合同結算單,主要內容包括結算單號、結算造價、建筑面積、結算類型、是否最后結算等信息,保存完成。
b) 一份合同可以進行多次結算,直有當結算單的標識為“最后結算時”,此合同結算才算全部完成。
4、 結算拆分
a) 結算拆分與合同拆分的功能一樣,也是將結算金額拆分到具體的明細費用項目上去。
5、 結算查詢
a) 可以使用查詢方案對特定工程下所有合同結算單信息進行條件查詢。
(5)、資金計劃
地產行業是資金密集型行業,資金的進出數額比較大。但當需要向施工單位(或其他單位)支付一筆款項時,由于金額較大,往往需要提前一段時間去籌措。在房地產企業,有時會出現要付款時卻缺乏資金,而有時又會大筆資金準備完畢卻暫時不需要支付,浪費資源的情況。所以對房地產企業來說,資金計劃的正確制作是非常重要的。
資金計劃主要是根據合同付款計劃按月(或季、年)統計而得,由于合同訂立時,往往同時約定付款時間和金額,將這些合同信息統計匯總,就能得出初步的資金計劃。
實際付款與資金計劃也許存在不同步的情況,對于其中的差額我們可以順延轉入下月(或季、年)。
資金計劃管理實現資金計劃的制訂和修訂,付款情況的錄入和查詢。
主要包括付款計劃、付款錄入、付款查詢、付款數據引入及相關報表。

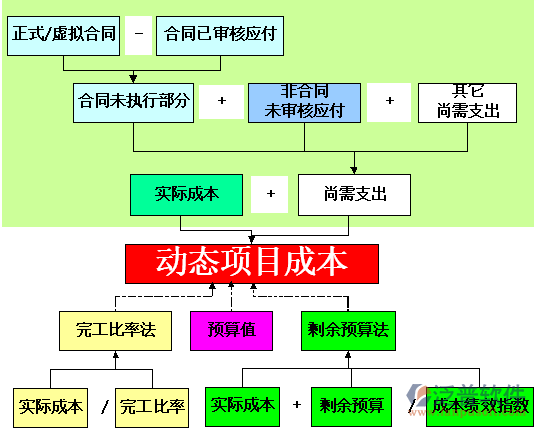

(6)、動態成本管理
動態成本是本系統的核心,它實現動態成本的核算,生成全項目動態成本一覽表,對動態成本與目標成本之間的差異進行比較查詢,提供自定義報表和自定義圖形的功能。主要包括非合同性成本引入、非合同性成本錄入、待發生成本預測、全項目動態成本表、產品成本分攤表。
1、非合同性成本
非合同性成本是指項目執行過程中發生的沒有合同約定的成本,如報批費、增容費等。
對于非成本性成本,系統提供了非合同性成本錄入與引入的功能。

(1)非合同性成本錄入。在工程項目實施過程中所產生的非合同性成本可以直接錄入,工程的明細費用項目中,錄入的內容包括非合同性成本、付款單位、付款日期等。這部分成本也會在工程項目的動態成本中表現出來。
(2)非合同性成本引入。對于一些材料費用類的非合同成本數據可以從K/3成本系統的材料費用錄入數據中引入,系統會按照科目或核算項目方式引入數據,并生成引入日志。
2、待發生成本預測
待發生是指根據合同付款計劃執行情況及其它因素考慮,在工程項目執行過程中預計會發生的成本費用。系統提供了待發生成本預測的功能,在工程項目執行過程中,隨著合同成本的逐步結算,已發生成本會逐漸增加,待發生成本相應減小。
同時,由于工程變化,需對目前待發生進行調整。對任一成本科目而言,當目前待發生尚未經手工調整時,即動態成本始終等于目標成本,邏輯關系為:
Ø 動態成本 = 目標成本 = 目前已發生+ 目前待發生,即目前待發生 = 動態成本-目前已發生。當目前已發生增加時,目前待發生減少,反之亦然;目前待發生由系統計算生成。其中,目前已發生 = 未結算合同小計 + 已結算合同小計 + 非合同性成本。
Ø 對任一成本科目而言,當目前待發生經過手工調整后,即動態成本不等于目標成本,目前待發生 = 動態成本- 目前已發生,在目前待發生未經再次調整之前,動態成本作為一個臨時固定值不變,當目前已發生增加時,目前待發生減少,反之亦然;目前待發生由系統計算生成。
Ø 當目前待發生成本的值與待發生成本明細的合計值不等時,目前待發生值呈現紅色,此時需對待發生成本明細進行手工調整。
用戶可根據實際情況手工錄入待發生成本的明細記錄,也可通過“工具”中的“單項引入目標成本”、“全部引入目標成本”將目標成本明細引入到目前待發生明細中,以此作為待發生成本調整的依據。目前待發生進行調整時,用戶可通過手工錄入調整金額實現。調整后,動態成本也相應發生變化。
- 1山東房產管理系統的產生以及作用
- 2房地產行業庫存管理軟件的發展與商機
- 3西安有沒有什么好用的房產管理系統推薦???
- 4濟南房地產網app的研究目的和現狀概述
- 5房地產公司信息化系統的發展
- 6房地產crm系統軟件的系統特點
- 7房地產企業檔案管理軟件的系統技術
- 8房地產公司使用管理軟件如何來實現建設目標?
- 9房產管理信息系統的設計方案
- 10房地產管理軟件財務管理應用目標
- 11北京市房地產信息系統的相關各種技術運用分析
- 12房地產估價系統有哪些功能?
- 13地產公司信息管理系統的優勢
- 14學校房地產管理系統的功能模塊劃分
- 15手機房產報備管理軟件的目標體系
- 16房地產信息管理系統常遇到的問題有哪些?
- 17功能具備全面的房產軟件源碼哪里有呢?
- 18房地產查詢系統的功能簡介
- 19房地產開盤軟件的系統構建目標
- 20杭州房產管理軟件的系統主要具備哪些功能
- 21房地產行業項目管理系統的解決方案
- 22房地產材料管理軟件的管理方法與報價
- 23從多個角度對地產公司管理軟件的分析
- 24房地產售樓管理軟件的基本功能
- 25房地產公司銷售管理軟件面臨的問題以及解決方案
- 26erp房產管理系統的關鍵技術需求
- 27房地產工程管理軟件的銷售策劃功能
- 28房地產公司檔案管理軟件邏輯結構設計
- 29房產管理系統數據庫的預算功能說明
- 30房地產銷售客戶管理軟件在合同方面的功能
